LA DÉMOLITION SOIGNEUSE DU HANGAR CHAGNEUX
Le "hangar Chagneux " , du nom d'un Marliozard qui l'aurait utilisé au 19ème siècle est un bâtiment à colombages , avec ses parois en torchis , datant du 16éme siècle probablement ,caché tout près de la Grand Rue derrière la salle de réunion communale.
Dernier vestige du 16 ème pour le village , il a vu sa structure se dégrader au fil des siècles et les propriétaires , devant la dangerosité , ont proposé sa démolition.
La Commune a pu obtenir son acquisition à l'euro symbolique , envisageant de démonter la structure pour une reconstruction en un autre point du village.
Des études ont été faites et une recherche de subvention entreprise , sans résultat concret à l'instant.
La démolition soigneuse vient de se terminer, et les bois sont stockés chez un agriculteur du village.
L'équipe municipale va revoir la possibilité de la confection d'un" kiosque" du type de celui fait à Sulignat .
LA FIBRE ARRIVERAIT ELLE à MARLIEUX ?

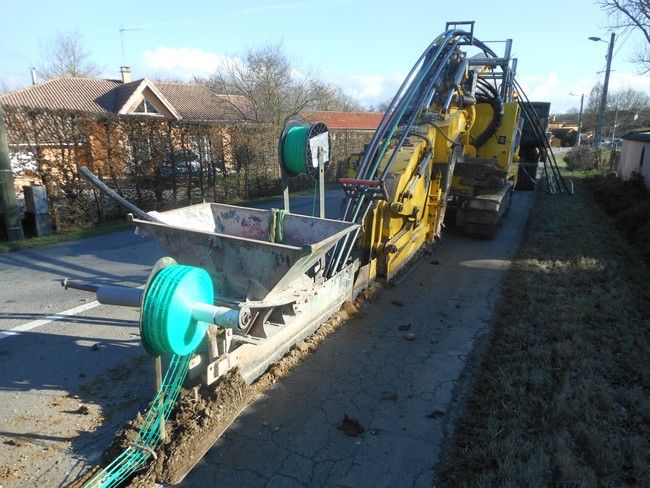

Depuis des années la municipalité voit passer des dossiers d'études pour l'installation du réseau de fibre optique , amené à accélérer les débits de fonctionnement de nos appareils de communication...
Depuis des années aussi les retards s'accumulent et les élus ne croient plus à rien !
Avec l'installation d'une première "armoire" en face de la Mairie , il semble que le processus soit enclenché plus solidement.
Une armoire identique devrait être implantée près du lavoir sur les berges du Renon.
Affaire à suivre ...
AMÉNAGEMENT d'un AUVENT pour les VESTIAIRES du FOOT

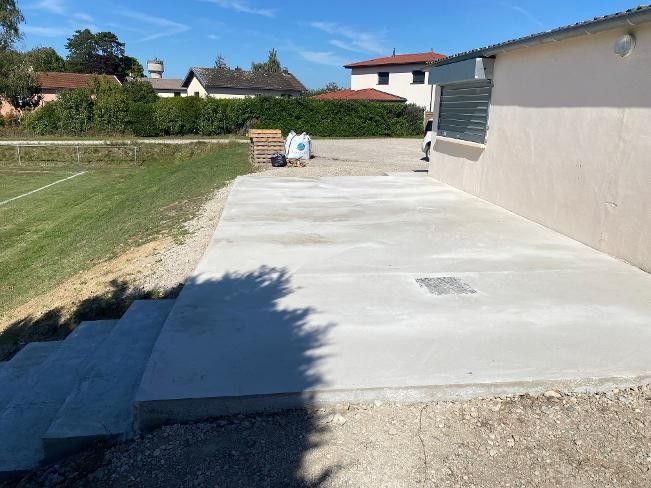

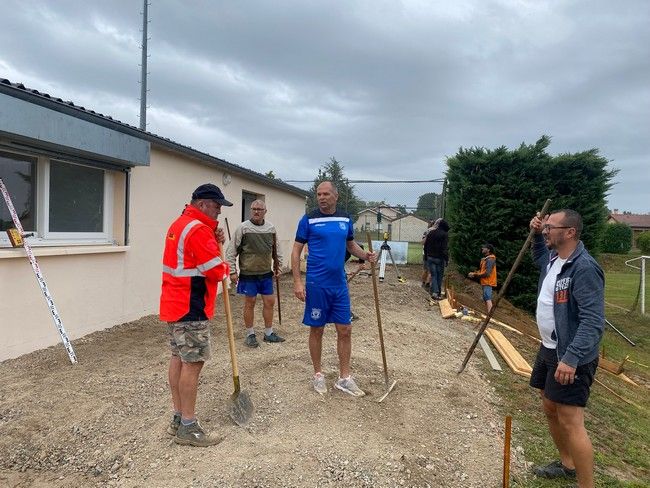

Le samedi 26 aout 2023 beaucoup de monde pour débuter la création d'un auvent et d'un escalier devant les vestiaires du Club : avec l'aide de nombreux bénévoles , réalisation d'une dalle en béton et réfection complète de l'escalier.
La confection d'un avant-toit permettant de bénéficier d'un bon abri est faite en septembre.
RÉALISATION D'UN CHEMINEMENT DOUX ROUTE DE LA MITAINE: C'EST BIENTÔT FINI

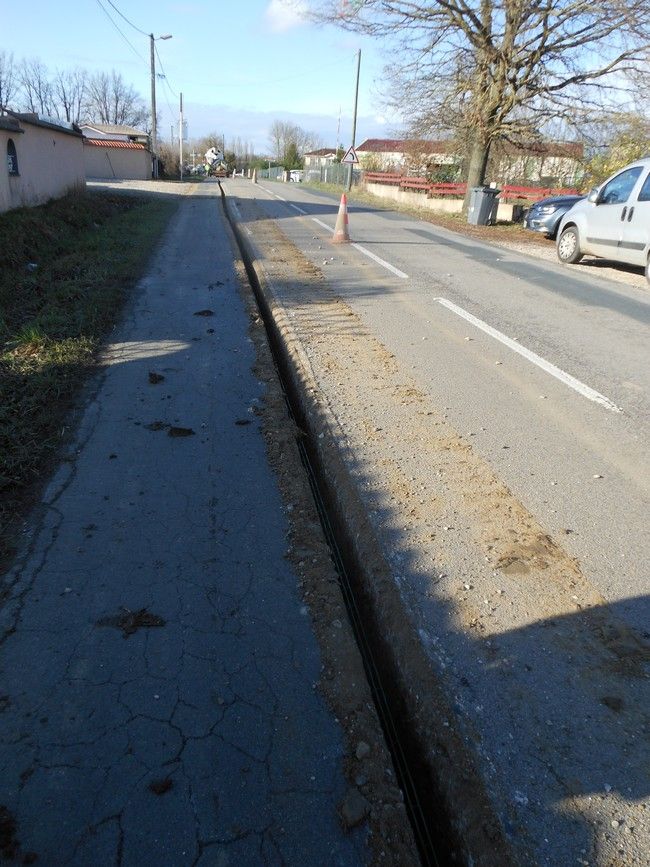

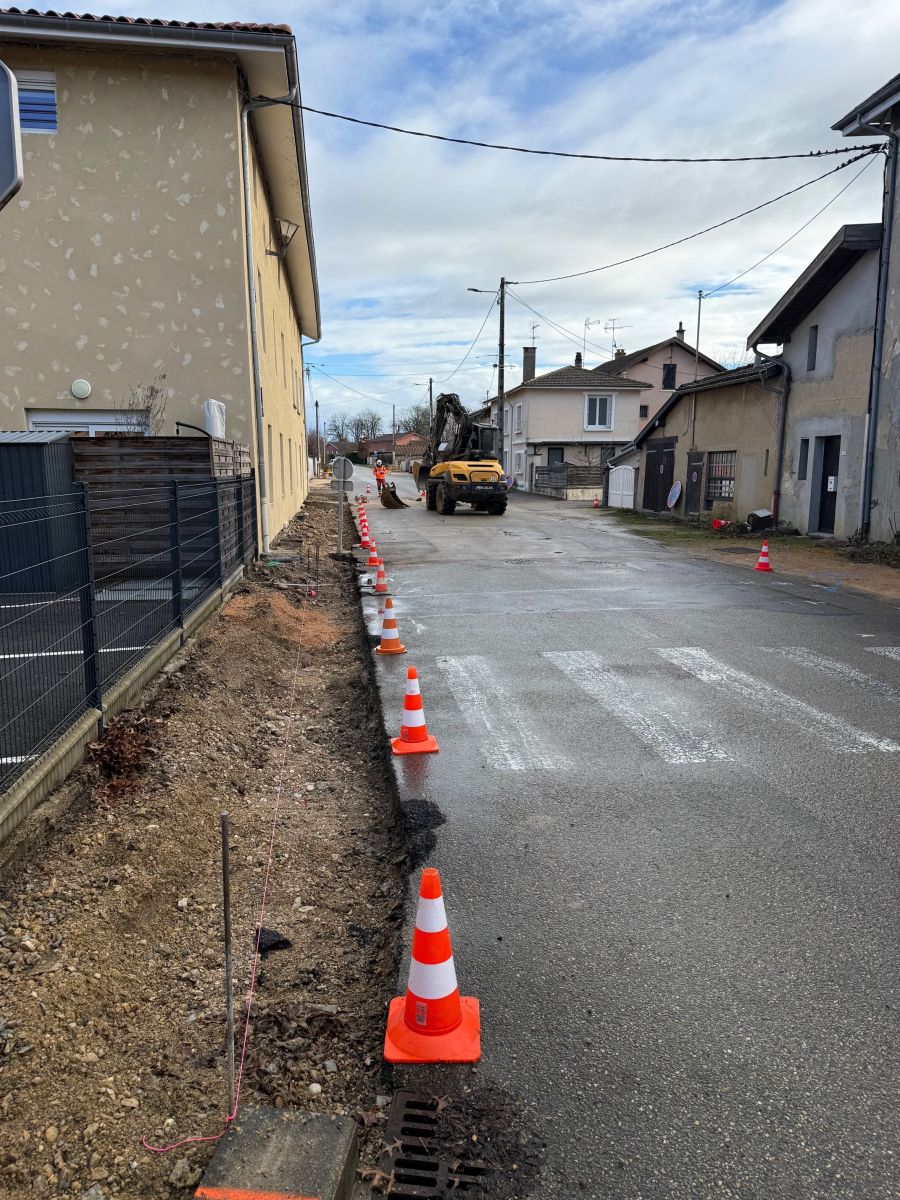

A partir du 26 juin 2023 d'importants travaux de voirie vont être faits le long de la route de la Mitaine ( D7) , globalement entre l'abri-bus et le passage à niveau.

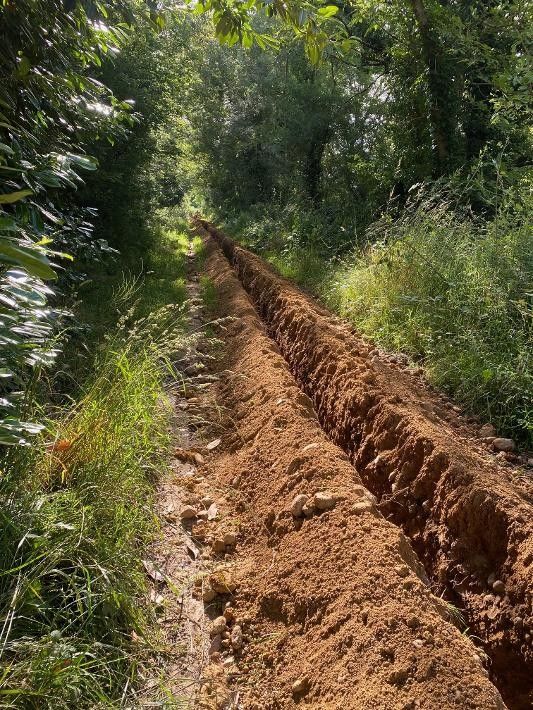

La plupart des fossés seront busés pour permettre d'établir une "piste" permettant aux piétons et vélos de circuler avec une meilleure sécurité. La largeur de la chaussée actuelle sera maintenue. Deux feux "récompense" seront disposés pour inciter au ralentissement de la vitesse des véhicules.
A l'issue des travaux , qui devraient durer tout le mois de juillet , le panneau d'agglomération sera déplacé près du passage à niveau.

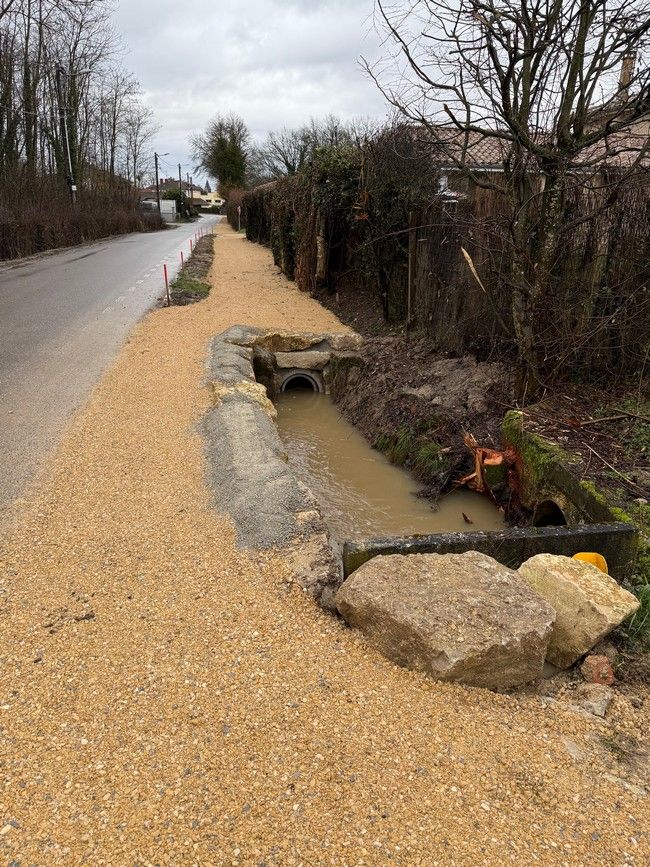

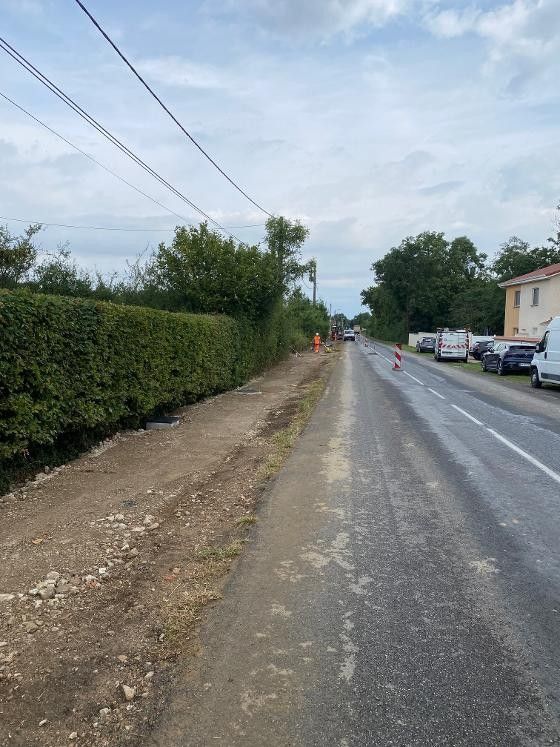

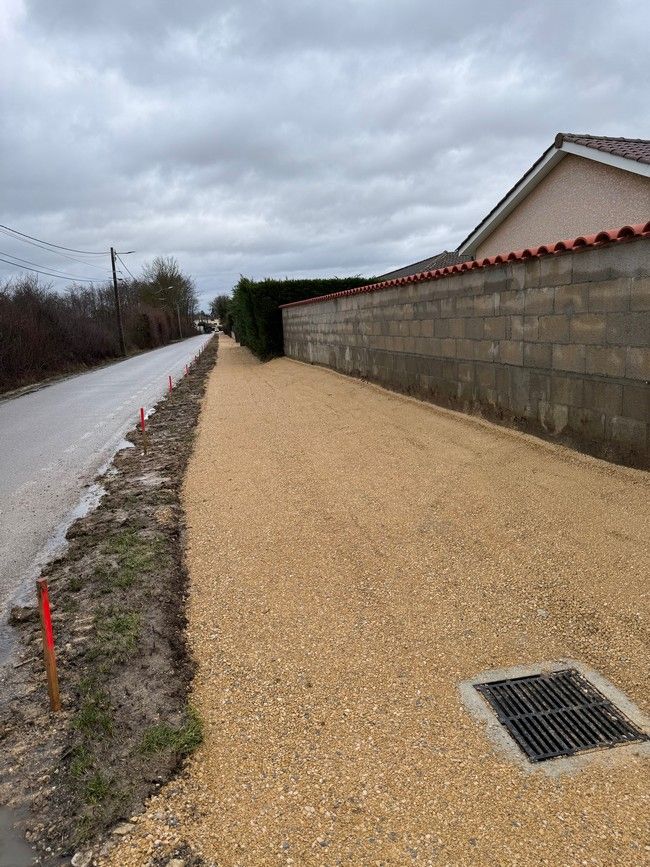

Route de Beaumont une signalisation au sol sera faite sur la voirie du côté droit en entrant dans le village , pour sécuriser la circulation des piétons.
Les travaux vont impacter la vie des riverains pendant quelques semaines et nous comptons sur leur compréhension.
Ils devraient par la suite bénéficier de cet équipement , qu'ils avaient souhaité.
Mi juillet : le busage est terminé et le cheminement se dessine.
Fin de l'essentiel des travaux comme prévue vers le 26 juillet sauf la pose des feux et les marquages des passages piétons qui seront faits à la rentrée.
Pose des feux et marquage prévus dans la première quinzaine de septembre : fait .

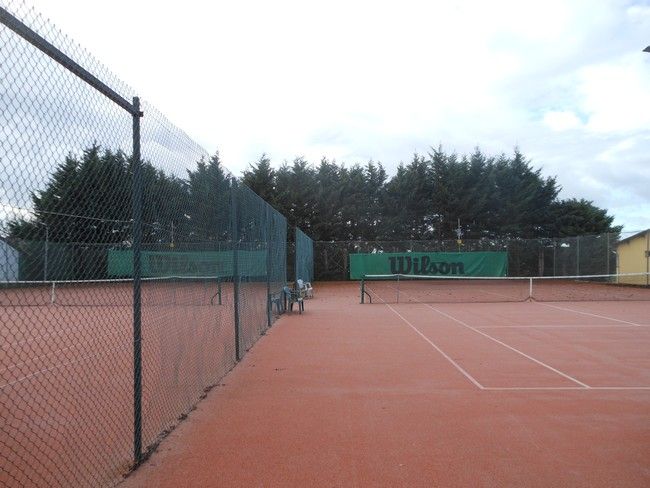

RÉFECTION DES COURTS DE TENNIS

Mai 2023 : réfection des 2 courts de Tennis par l'entreprise France Réalisations .
TRAVAUX DE VOIRIE :
Juin 2022 :
Réfection du chemin de la Louvière en bicouche
réfection du chemin du cimetière en bicouches

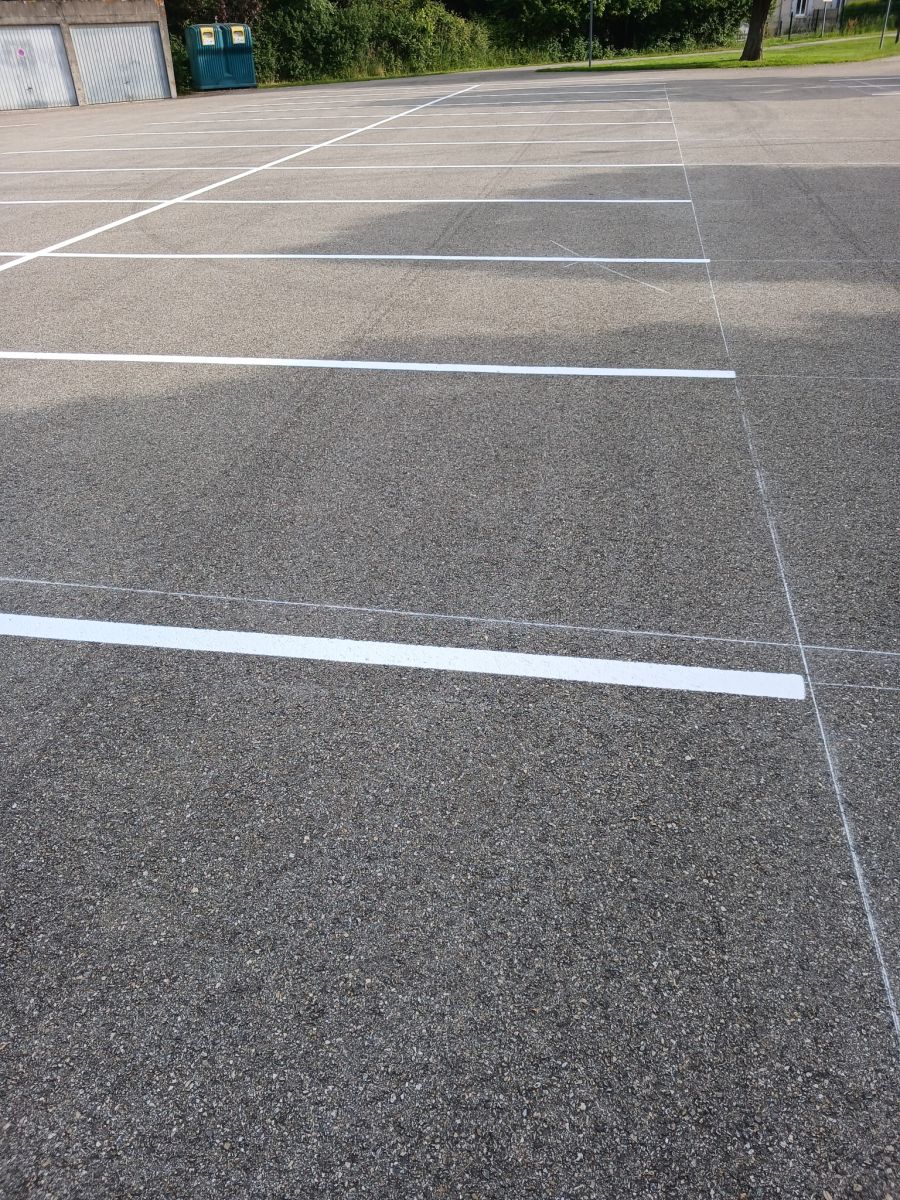

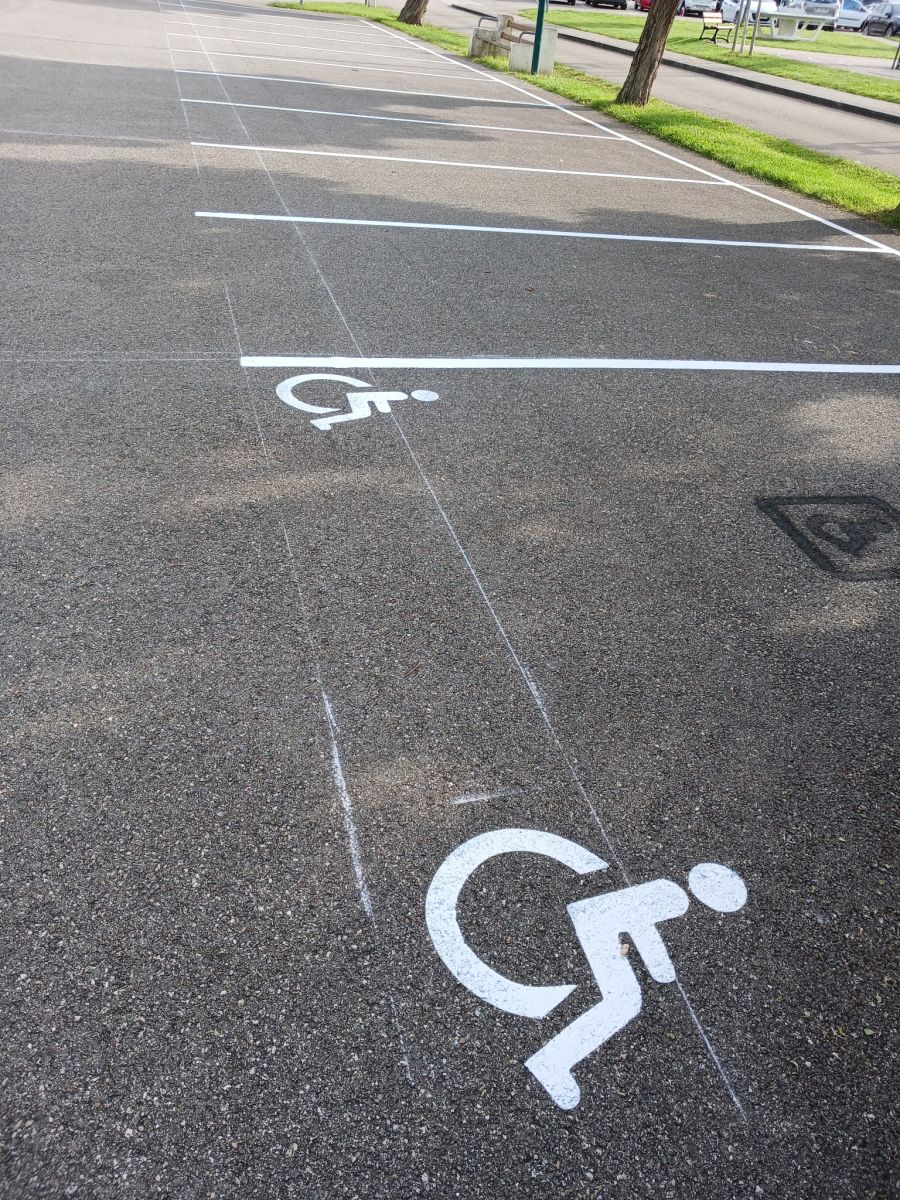

Réfection du parking de la salle des Fêtes en enrobé
Mai 2023 réfection du chemin communal C 104 aux Bonnes en enrobé
Juillet -août 2023 réfection du chemin des Bieux
Juillet Août 23 : bon état d'avancement du cheminement doux de la route de la Mitaine ( marquage et feux non réalisés)
TRAVAUX DE RECONSTRUCTION DU BÂTIMENT INCENDIE :
Début Mai 2022 par un complément de démolition , le désamiantage
Février 2023 : les travaux d'aménagement intérieurs avancent ( cloisons , électricité ,carrelage en cours )

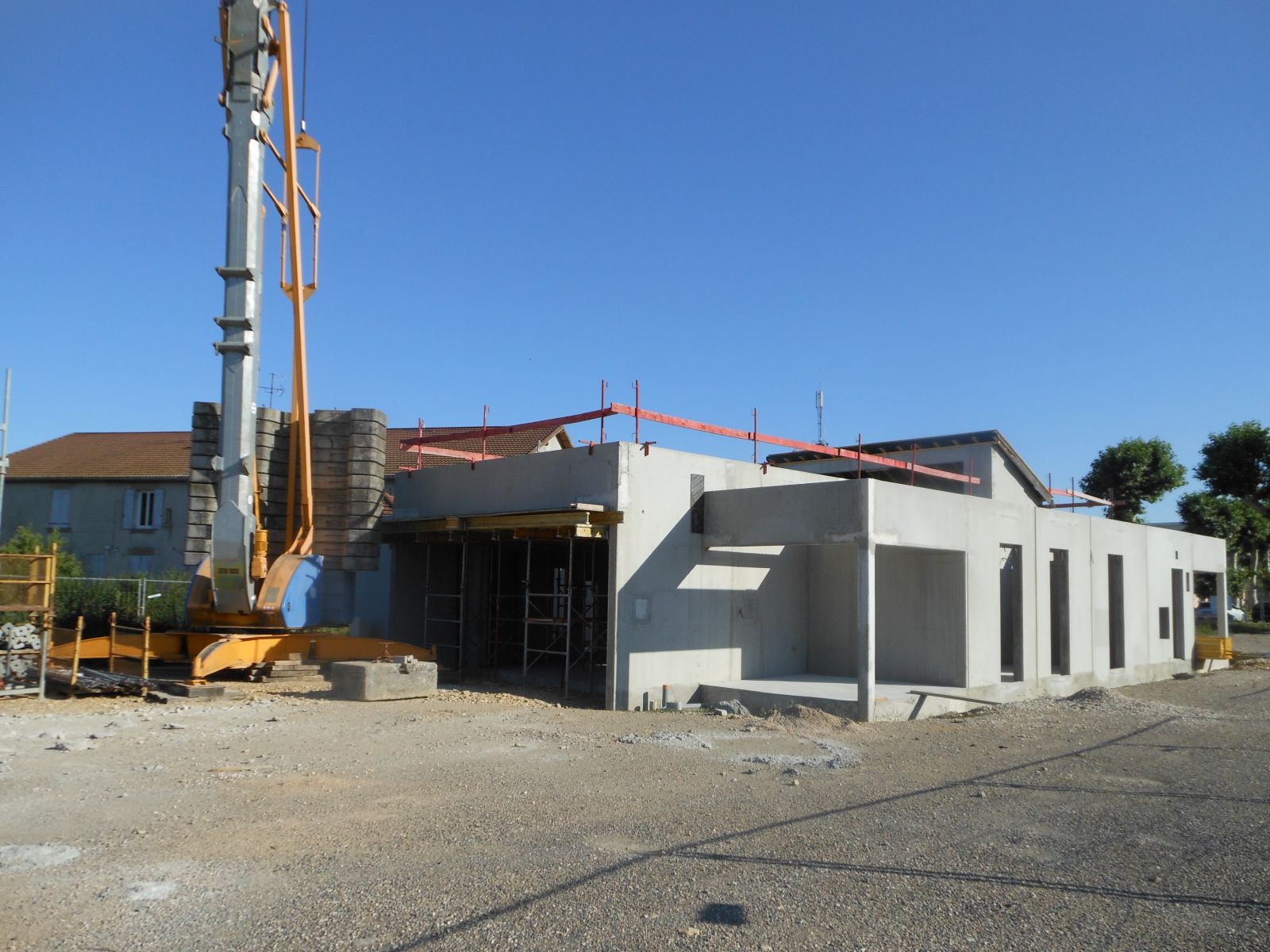

Mai 2023 : fin des travaux
Voir article dédié
TRAVAUX DE RÉNOVATION DE LA SALLE DES FÊTES 2021 - 2022
Début novembre 2021 (toiture)
Fin des travaux en juin 2022 en dehors des espaces verts qui ont été faits à l'automne 2022
Travaux sur le bâtiment face à l’église : 2021 -2022
- Travaux de réfection intérieure des appartements
- Gros travaux : toiture , façades , drainage , aménagement du cheminement
Voir articles dédiés
Fin des travaux en mars 2022
Mars 2021 : importants travaux d'élagage.

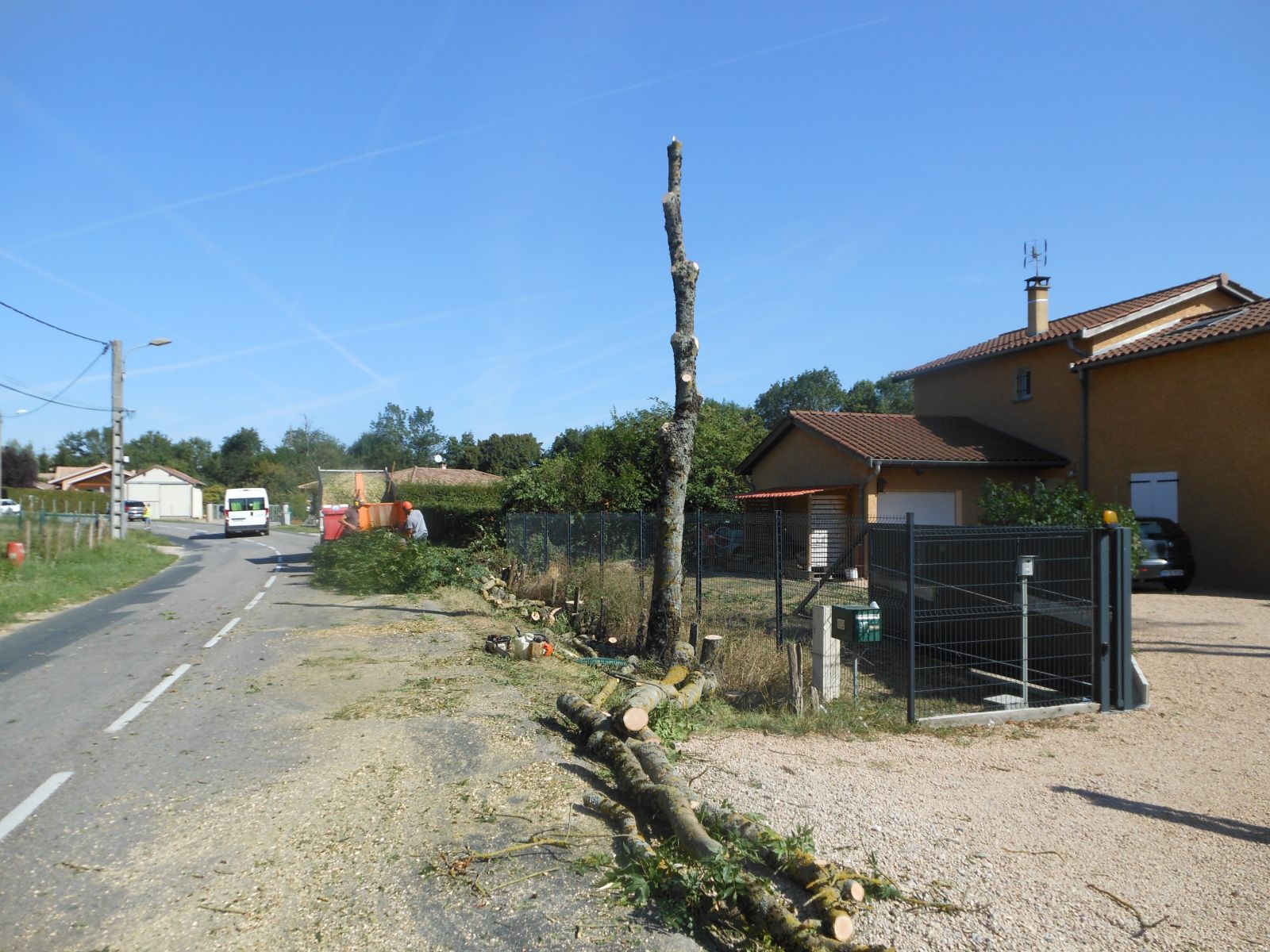

Élagage des platanes de l'allée menant à l'école Saint Jean bosco : très important travail qui permet une mise en sécurité d'une allée très fréquentée.

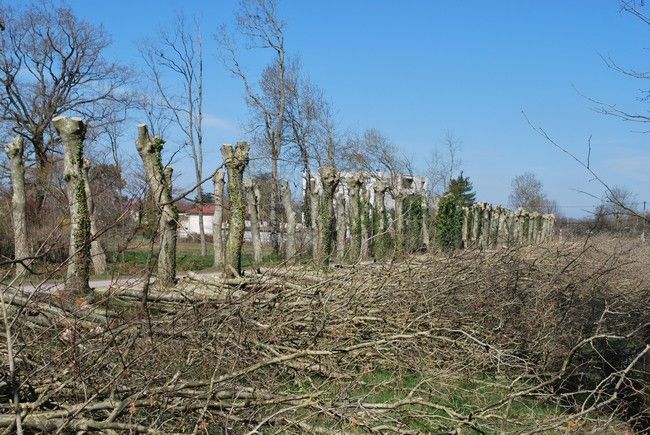

Élagage des tilleuls de l'avenue de la Gare : cela leur donne une forme rectangulaire et permettra d'éviter le développement du côté des façades.
Élagages divers : à l'entrée du cimetière , dans le lotissement le bourg , près de la STEP ...
RÉFECTION DU TERRAIN DE FOOT

Il en avait besoin , mis à mal par les épisodes de sécheresse , et en cette période de confinement qui ne permet pas la pratique du foot , une opération de sablage et de décompactage a été effectuée. Un regarnissage avait été fait à l'automne dernier.
Si la météo est favorable , le gazon devrait retrouver toutes ses facultés et permettre la reprise des matchs.
Le terrain a été "roulé" en ce mois de mars 2021

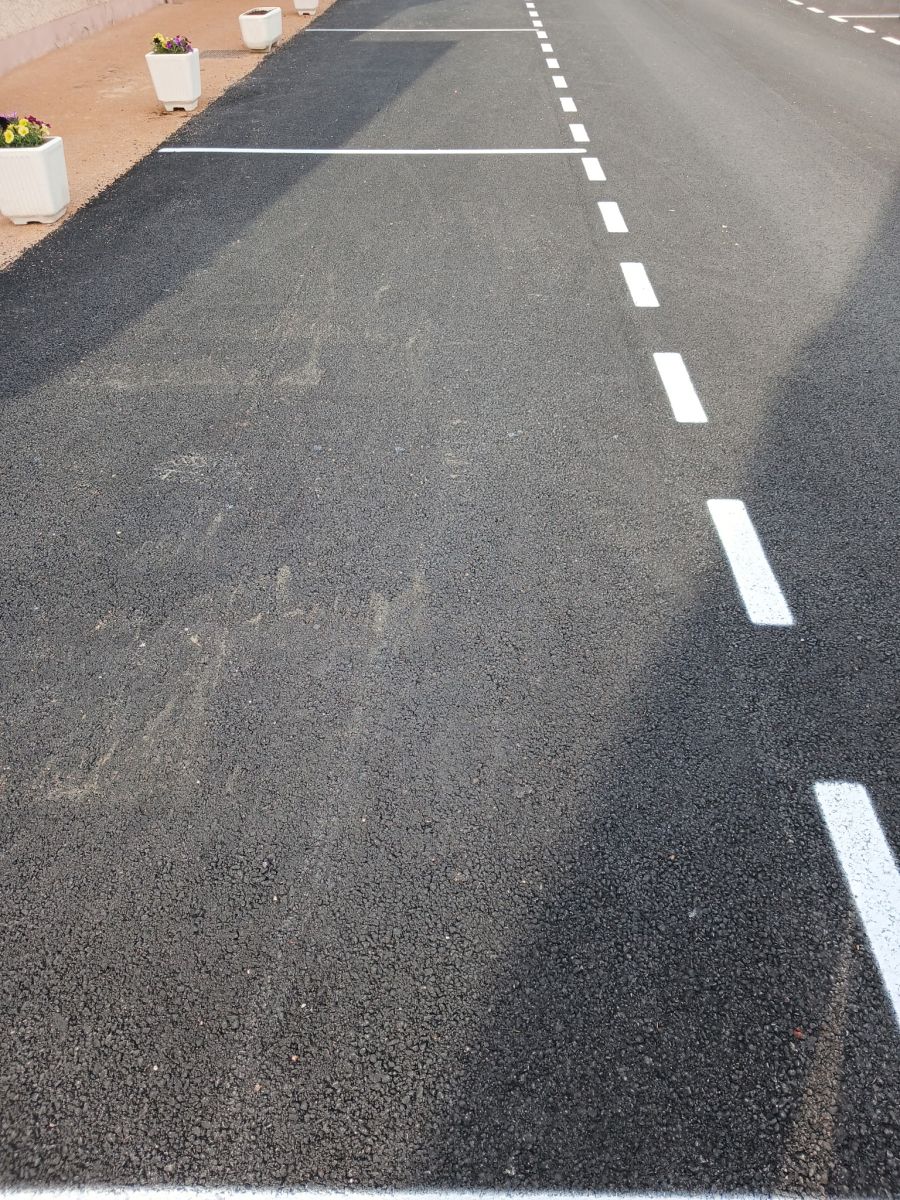

RÉFECTION de la COUCHE de ROULEMENT de la GRAND RUE
Voir article dédié

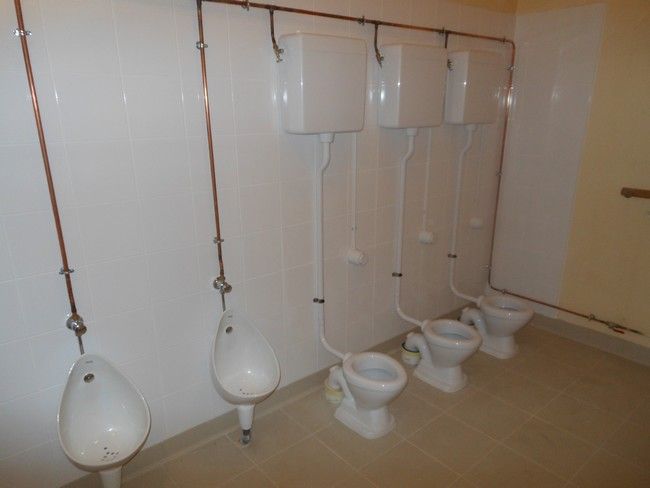

REFECTION des TOILETTES de l'ECOLE MATERNELLE

En accord avec les communes partenaires de Saint Germain et La Chapelle du Chatelard , l'on a profité des vacances d'été pour remettre au goût du jour les 2 toilettes des "petits" .
Sont intervenus carreleur , plombier , électricien , plaquiste , tous dans les délais permettant de remettre en place les locaux pour la rentrée prochaine.
Le total des travaux est d'environ 15000 euros TTC avec une subvention de 40% au titre de la DETR.
REFECTION du CHEMIN CRINIER
Voir article dédié

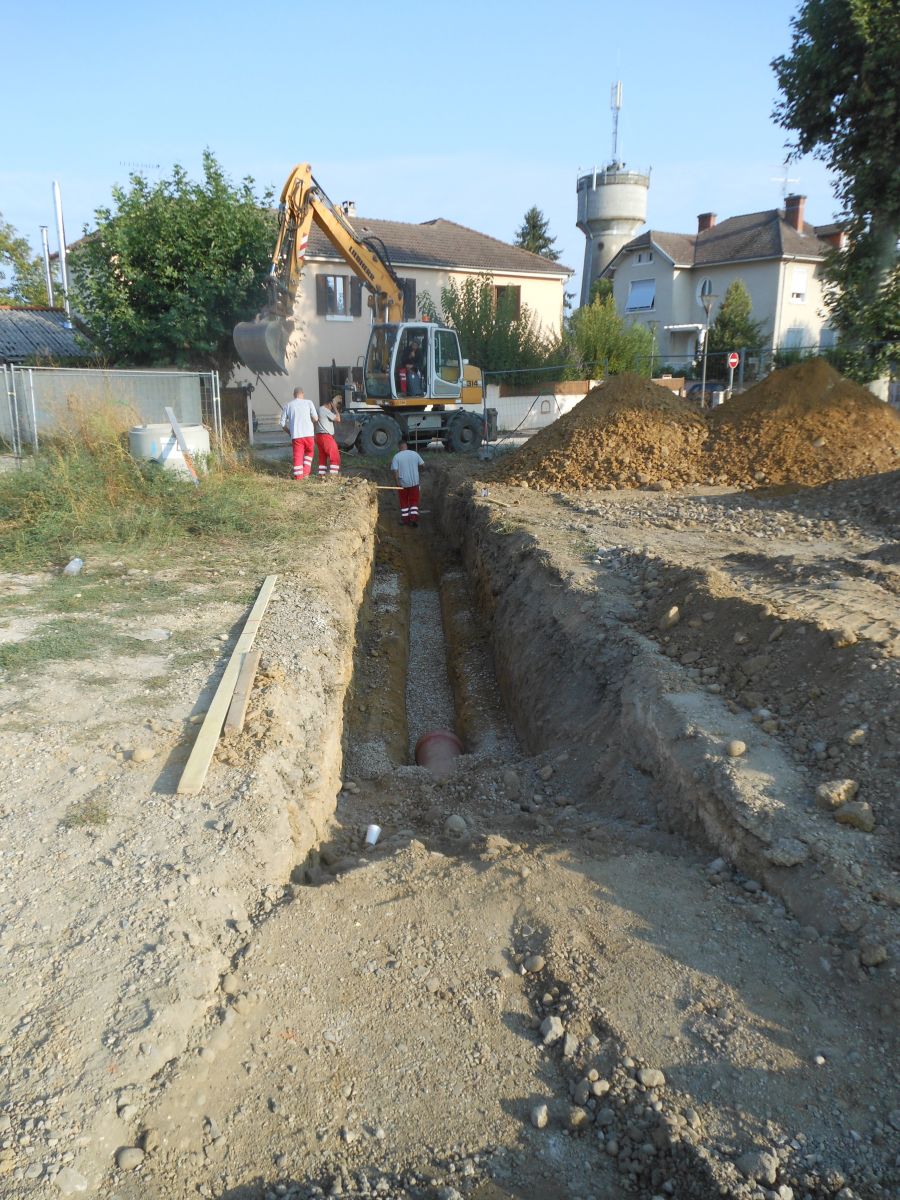

TRAVAUX D'ASSAINISSEMENT RUE DE LA LAITERIE : termines dans les délais fin juillet 2019

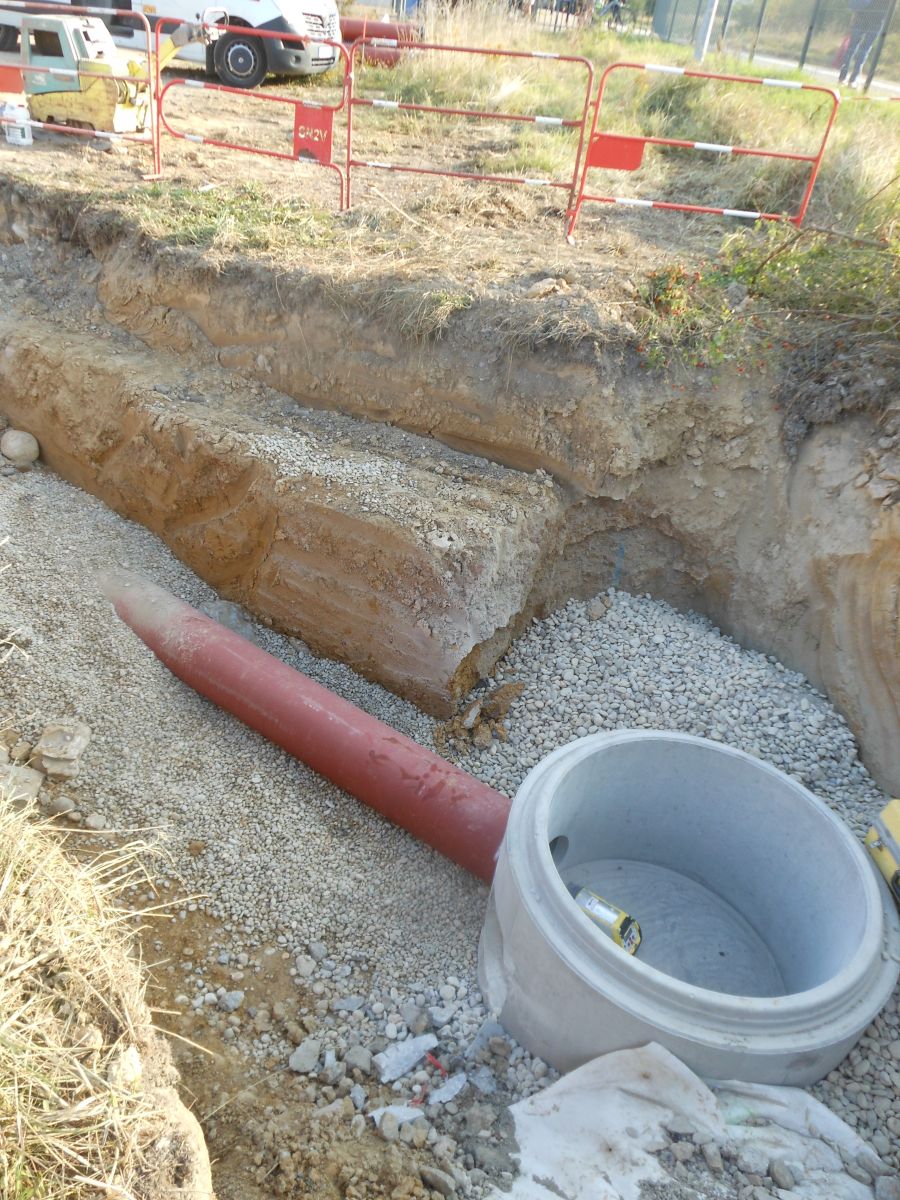

Dans le cadre de la reconstruction de la station d'épuration et pour éviter que le fonctionnement de ce nouvel ouvrage ne soit perturbé par un afflux massif d’eaux pluviales, il a été décidé de procéder par tranches à la mise en séparatif des réseaux d’assainissement.
Actuellement, à Marlieux, la majorité des eaux usées et pluviales est récupérée par une même canalisation dite "unitaire" et envoyée pour traitement dans la station d’épuration.
Les études menées pour la reconstruction de la station d'épuration ont montré que l'on a intérêt à séparer le cheminement des eaux pluviales et usées . C'est ce que l'on appelle la mise en séparatif. Il a donc été décidé d'adopter un plan d'intervention sur plusieurs années pour procéder cette mise ne séparatif des réseaux (schéma directeur d'assainissement) , en commençant par la rue de la laiterie qui récupère toutes les eaux pluviales canalisées par la voie ferrée en regard du lotissement de Clos des Dombes.

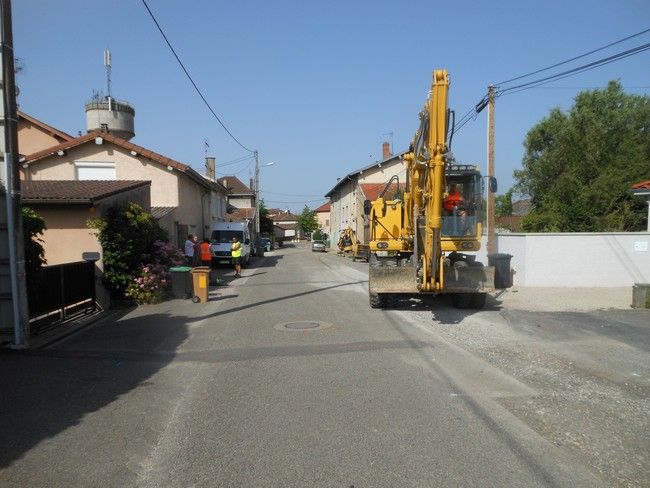

L’installation sur le site de l’entreprise choisie pour la réalisation de ces travaux, pour une durée prévue de 3 semaines environ, provoquera des perturbations pour les riverains :

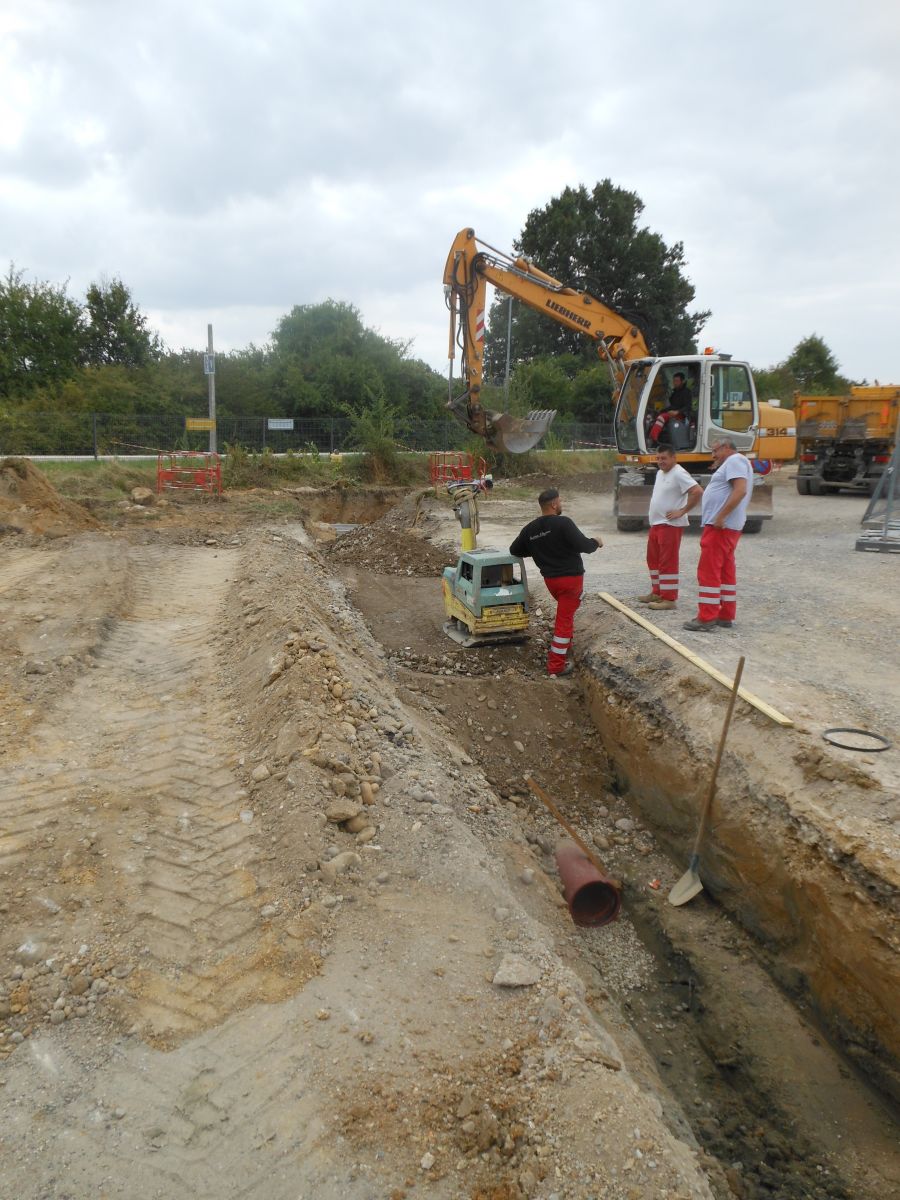

- une circulation alternée sera mise en place rue de la Laiterie pendant l'intervention de l'entreprise,

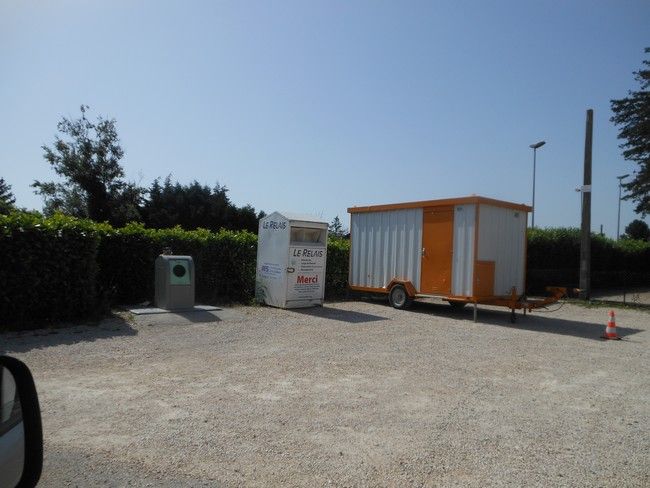

- L’accès aux points d’apport volontaire pour le verre et les vêtements situés à proximité du passage niveau route de Saint Nizier sera plus difficile puisque cette zone est partiellement occupée par la cabane de chantier installée pour les ouvriers. Pour la collecte des verres et pendant toute cette période, Il est conseillé d’utiliser en priorité la benne à verre, récemment installée à proximité du parking de la salle des fêtes (à coté des garages).

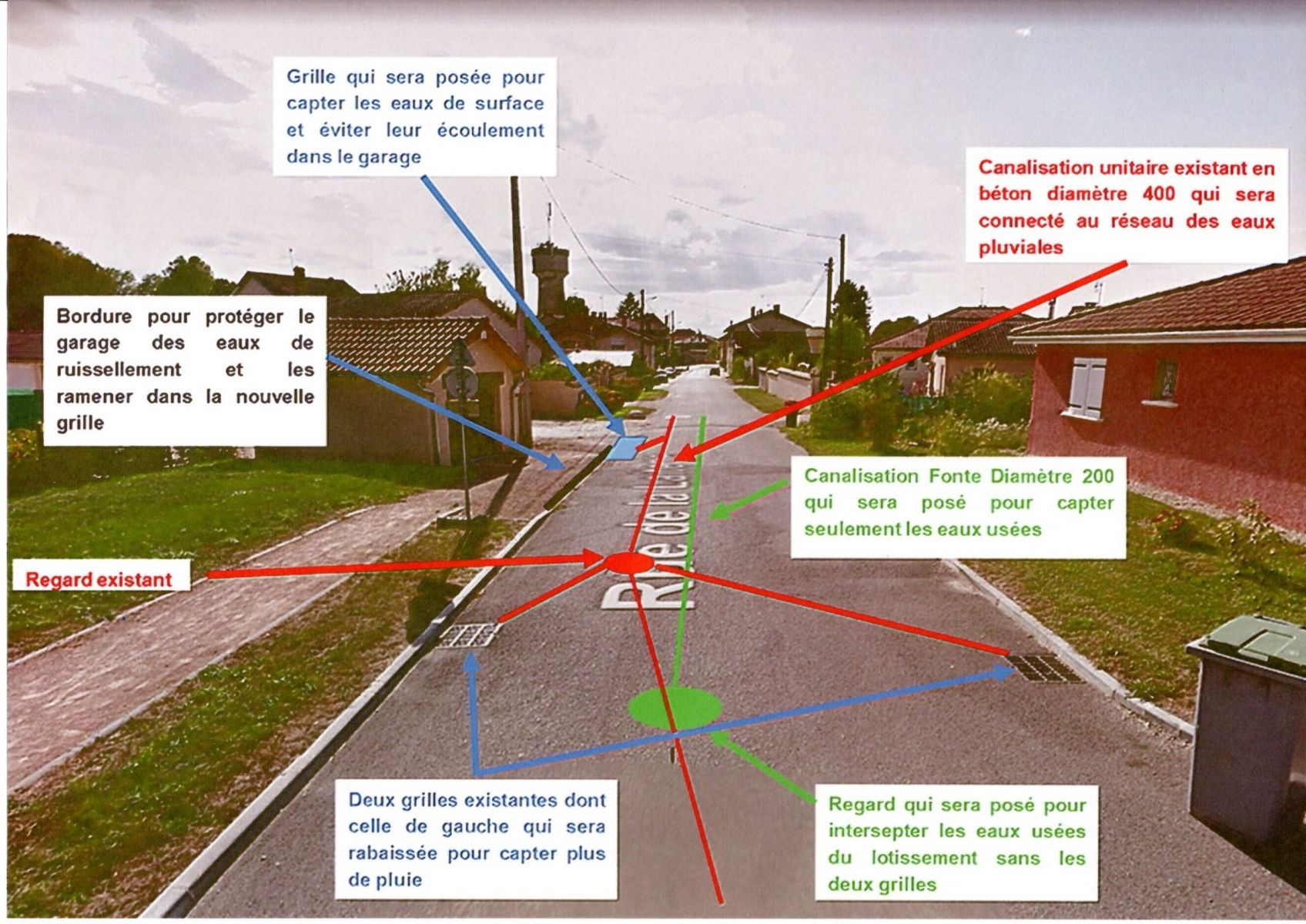

Comme le montre le schéma et le plan ci-dessous, la canalisation fonte sera connectée en amont des deux grilles via un regard qui sera confectionné. Les deux grilles seront conservées dans le réseau existant qui sera connecté au réseau des eaux pluviales. La grille de gauche sur le schéma sera rabaissée pour capter plus d’eau de ruissellement. Une bordure devant le garage sera posée pour limiter l’entrée des eaux de ruissellement. Une grille sera posée à l’aval de cette bordure et connectée au réseau existant.
Les photos ci-dessous expliqueront bien mieux qu’un long discours le contenu de l’intervention de l'entreprise.

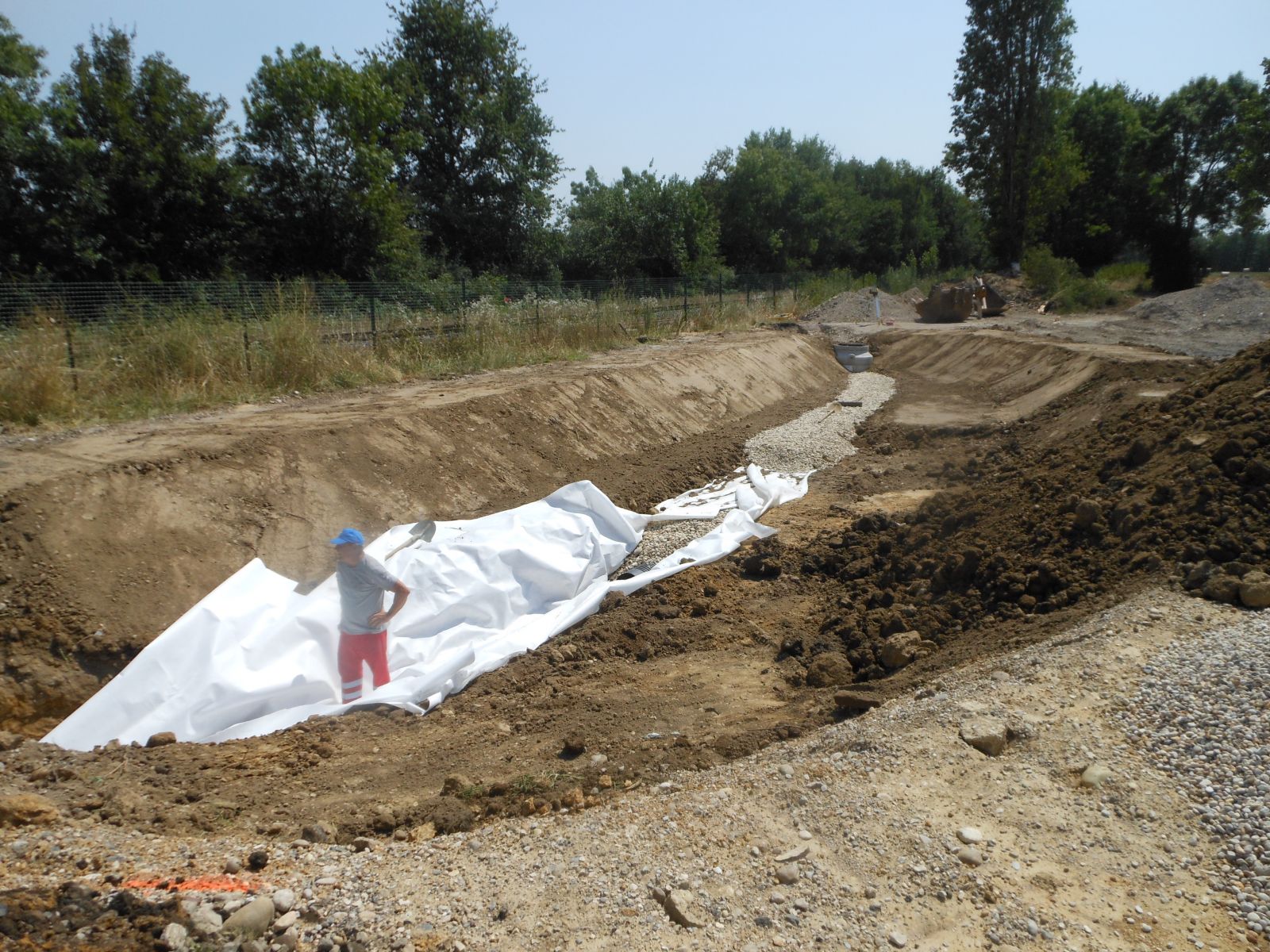

La mise en séparatif se fera sur toute l'étendue de la rue en créant une canalisation en fonte pour les eaux usées et en se servant de l'actuelle canalisation unitaire pour les eaux pluviales.Ces EP rejoindront le réseau unitaire aménagé route de Saint André le Bouchoux et sur l'ancien fossé Curtet en 2014 pour se déverser directement dans le Renon.

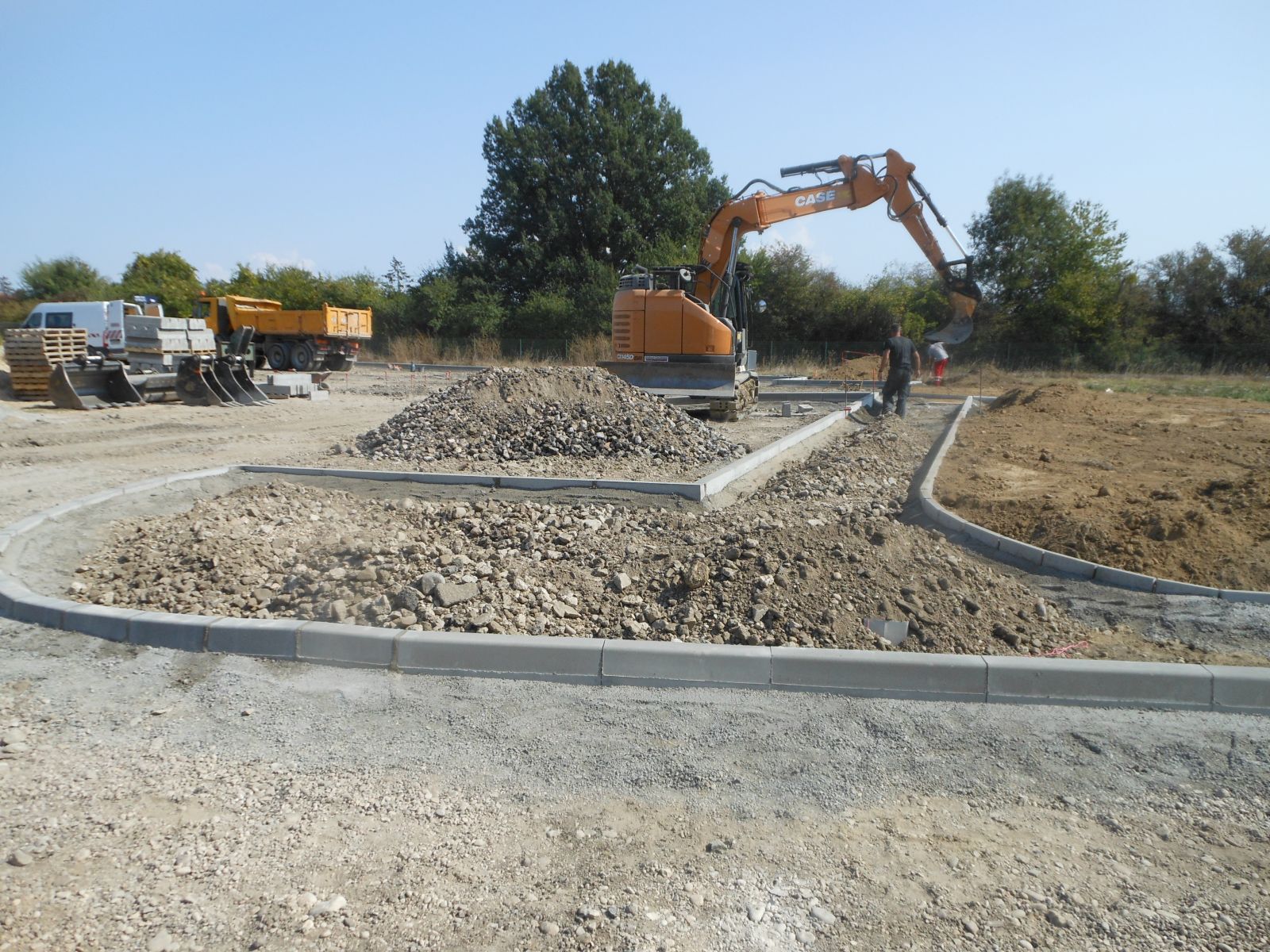

RECONSTRUCTION et AGRANDISSEMENT DE LA STATION d'EPURATION

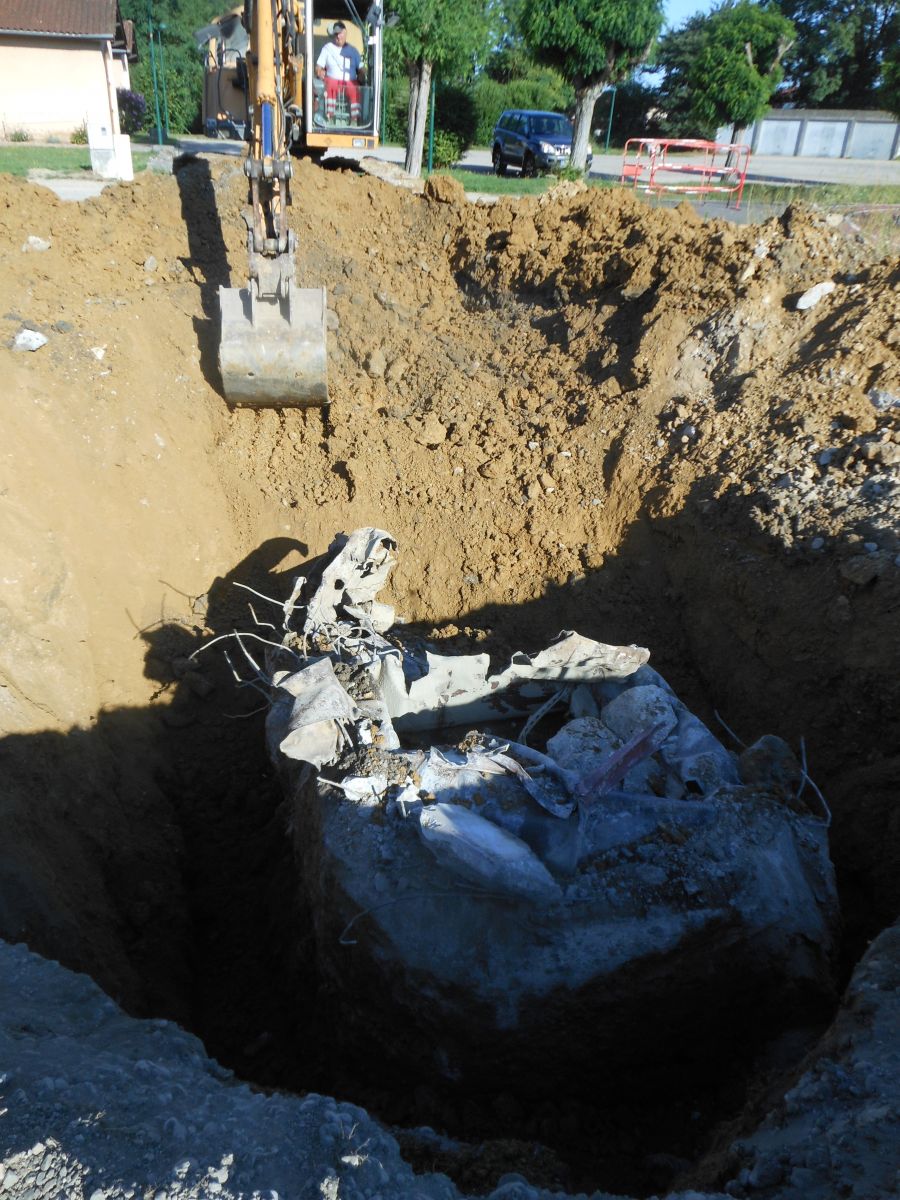

Début des travaux le lundi 15 avril par l'aménagement d'une voie d'accès entre la route de Saint Germain et le portail de la Step actuelle. Cela pour éviter le passage des engins par l'impasse du moulin et diminuer la gène pour les riverains.
Voir article dédié.

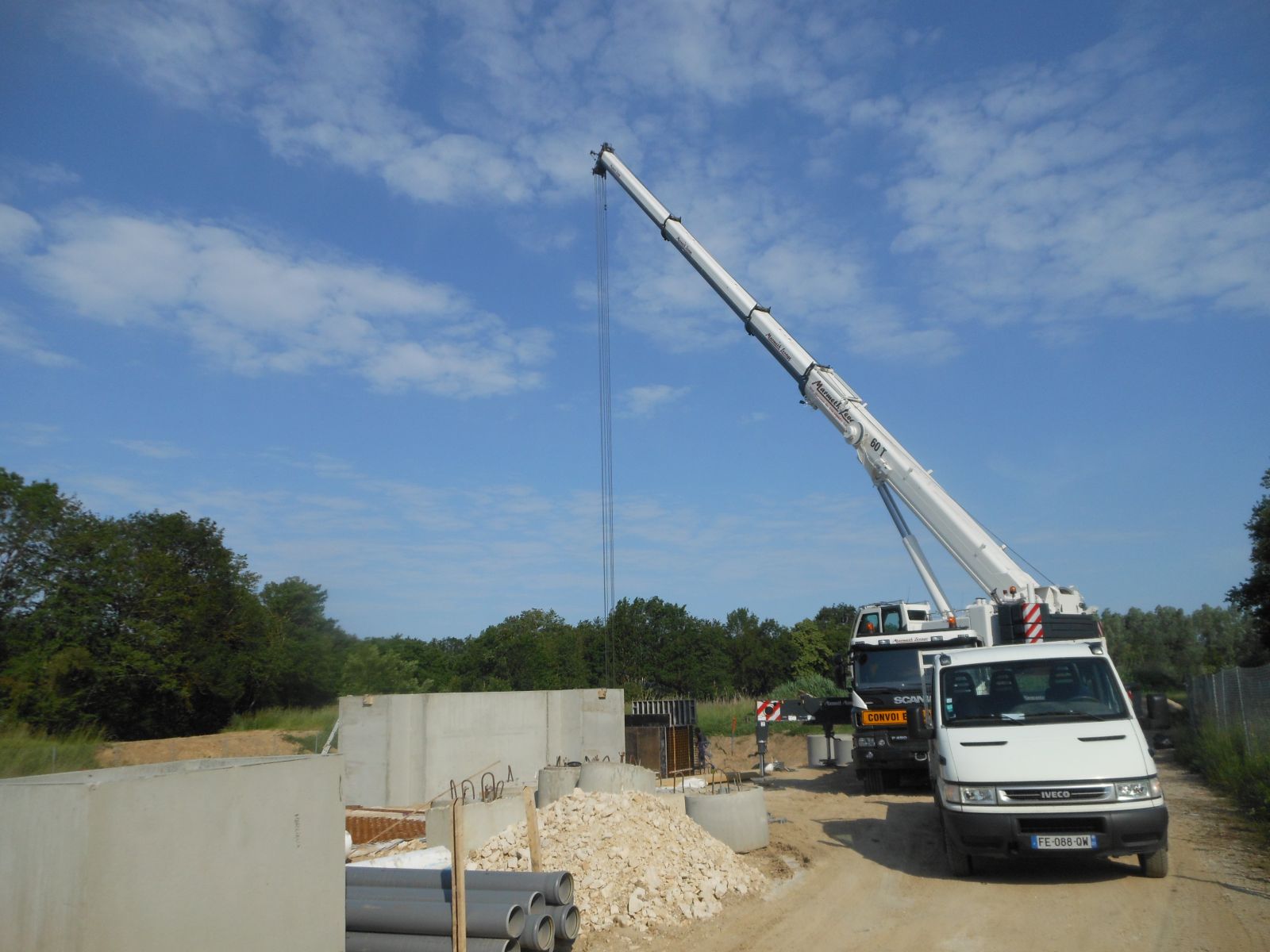

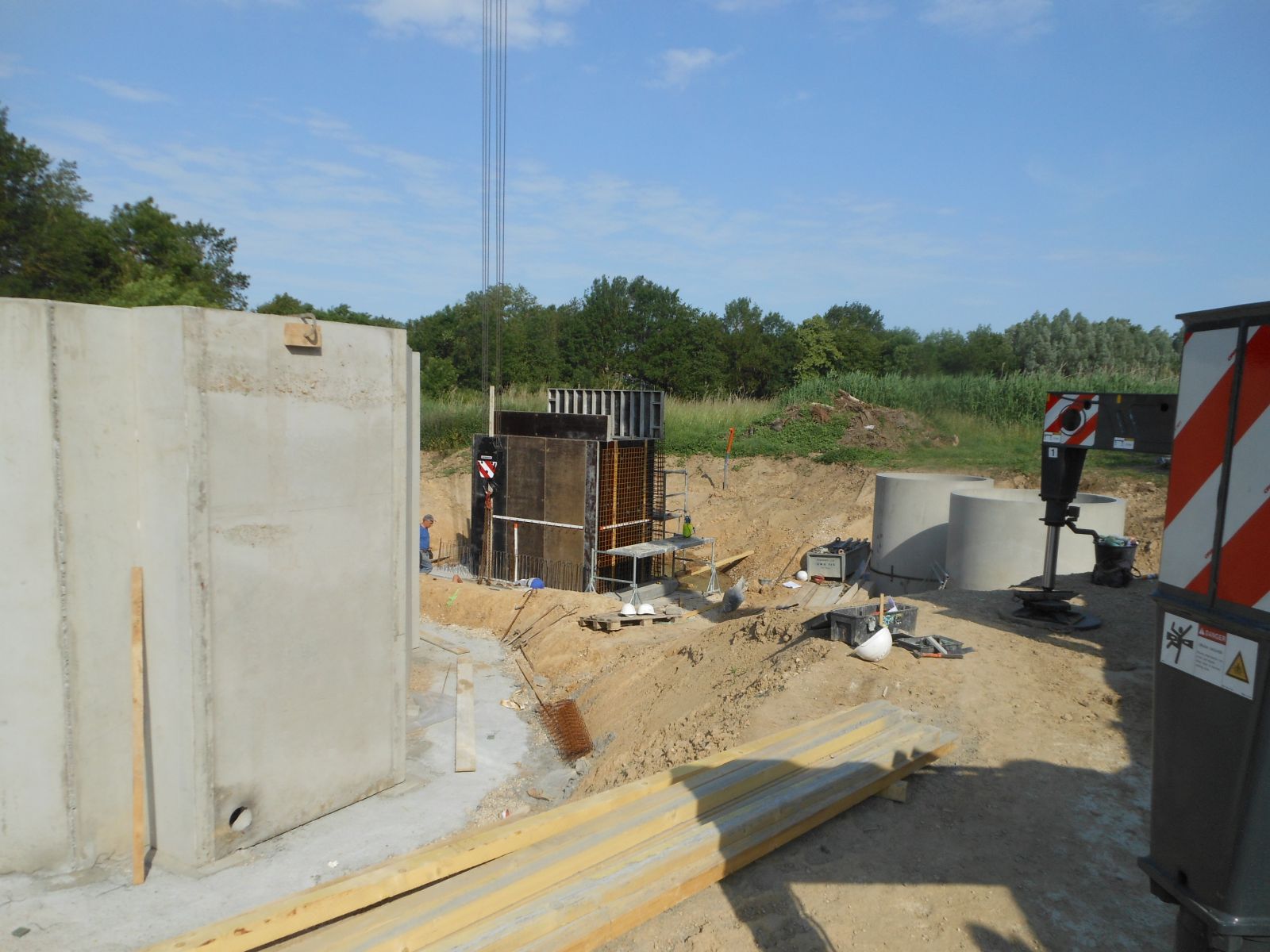

Le mois de juin a vu la pose de gros ouvrages en béton ( lit bactérien , regards , décanteur lamellaire , postes de relevage)
A cet instant pas de retard
INSTALLATION dU PYLONE pour telephonie mobile
En février 2019 le socle de fixation d'un important pylône de 35 m de hauteur a été coulé au voisinage de la salle des Fêtes.

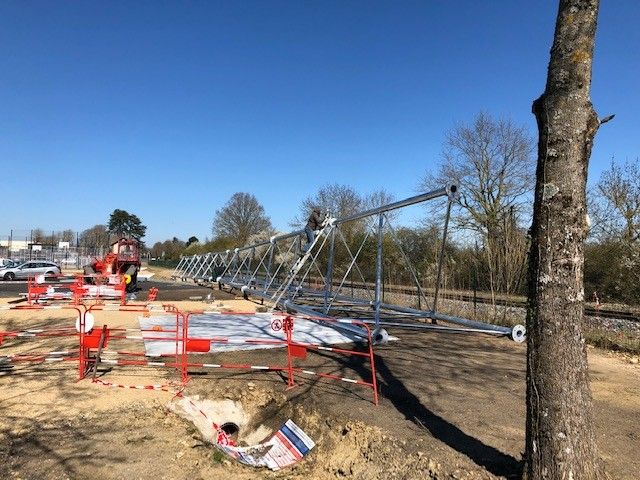

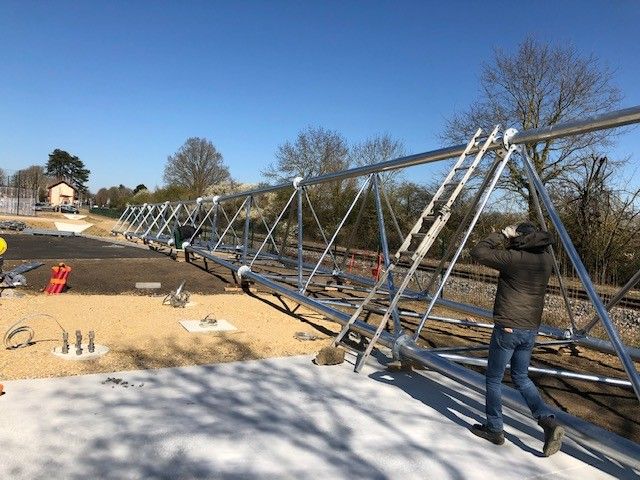

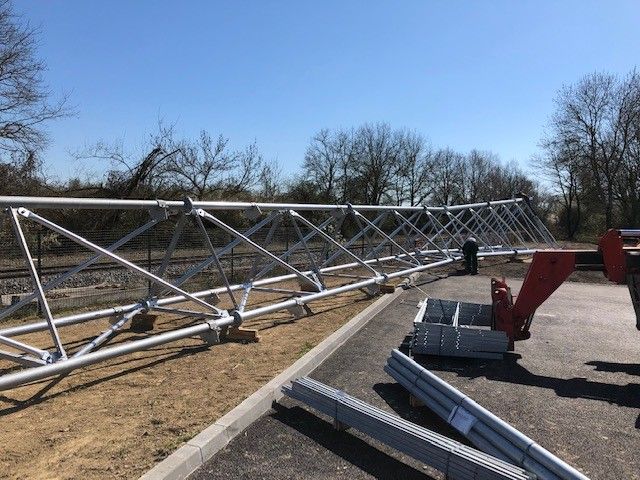

Fin mars le pylône a été monté .C'est une manœuvre délicate , nocturne du fait de la proximité de la voie ferrée. Voir article dédié)
L'opérateur Orange sera le premier à s'installer .
La mini crèche et Relais d'assistantes maternelles

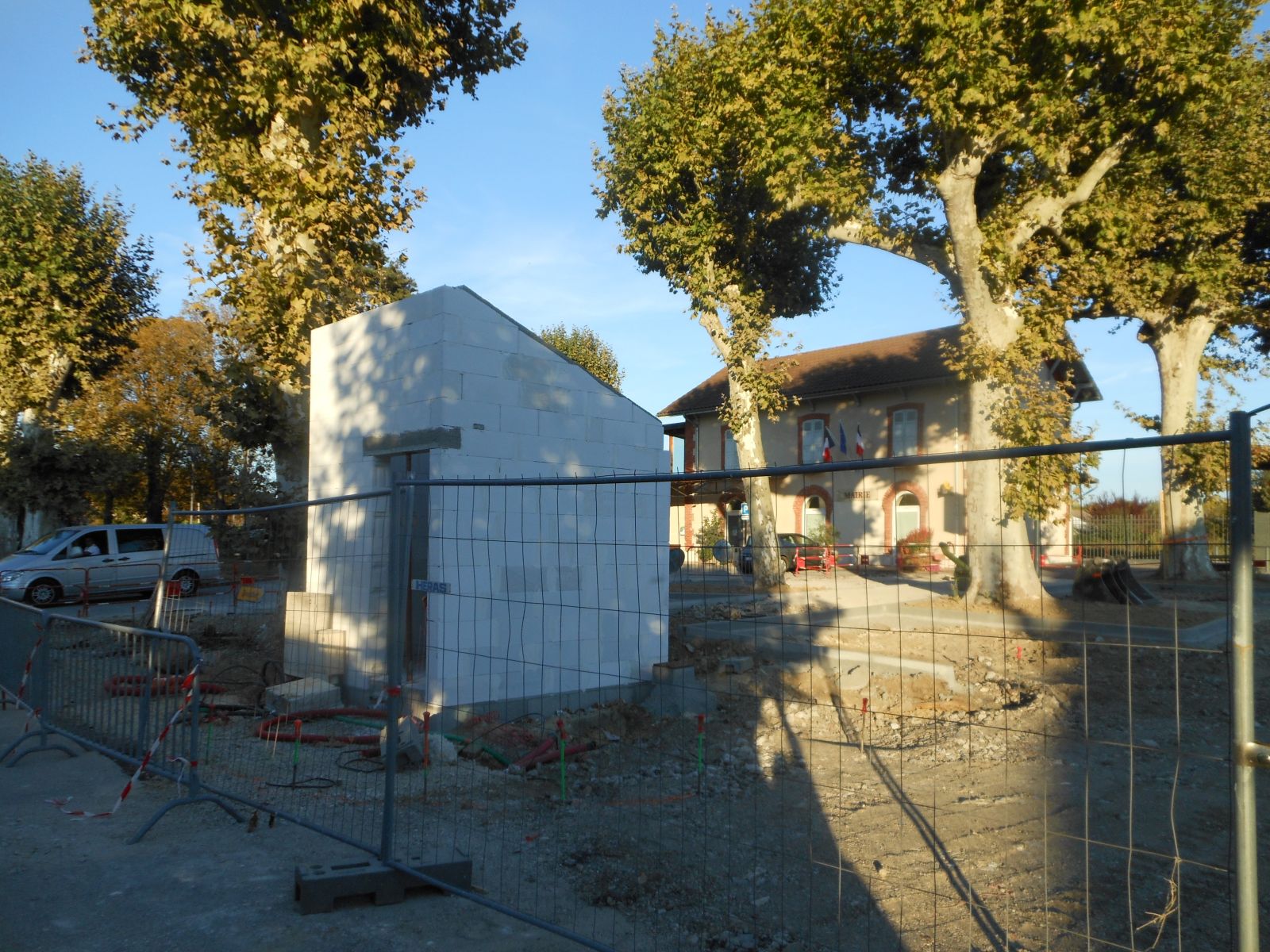

Début des travaux pour la crèche sur le parking de la gare le 26 février 2018

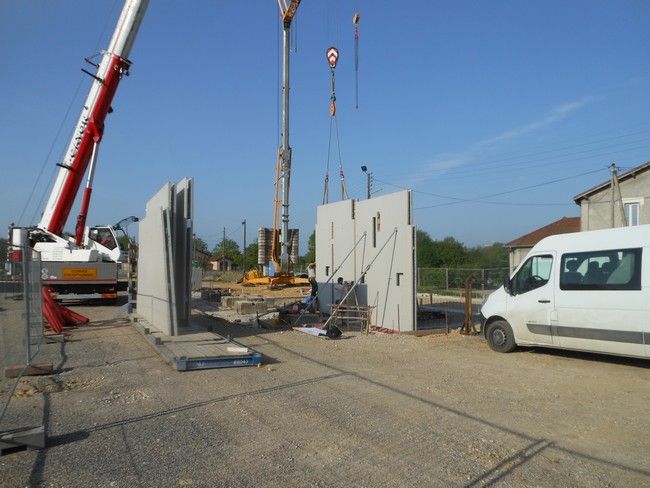

Ils ont débuté; mise en place de la grue faite fin avril et début de la pose des murs pré fabriqués.
Le chantier a été arrêté une quinzaine de jours du fait du risque lié à la présence de la ligne électrique pour la manipulation de la grue.
Il a repris début juin 2018.
Fin juillet 2018 la toiture est en bonne voie. Le chantier a pris une quinzaine de jours de retard.
Octobre : toiture terminée. Façades terminées
Novembre : constatation d'une importante humidité intérieure. Expertise
Janvier : travaux interrompus
Fin février 2019 : reprise des travaux
Ouverture le 26 août 2019
